【鎌倉市】駅徒歩10分圏内の新築建売住宅|ガレージハウス施工事例

歴史と自然が共存する街、鎌倉市
駅徒歩10分圏内という立地に、アゼリアホーム初となるガレージ付き建売住宅(新築一戸建て)の建築がスタートしました。

「鎌倉で暮らしたい」
「自然と利便性の両方を大切にしたい」

そんな方に向けて、本物件の建築工程レポートをお届けします。

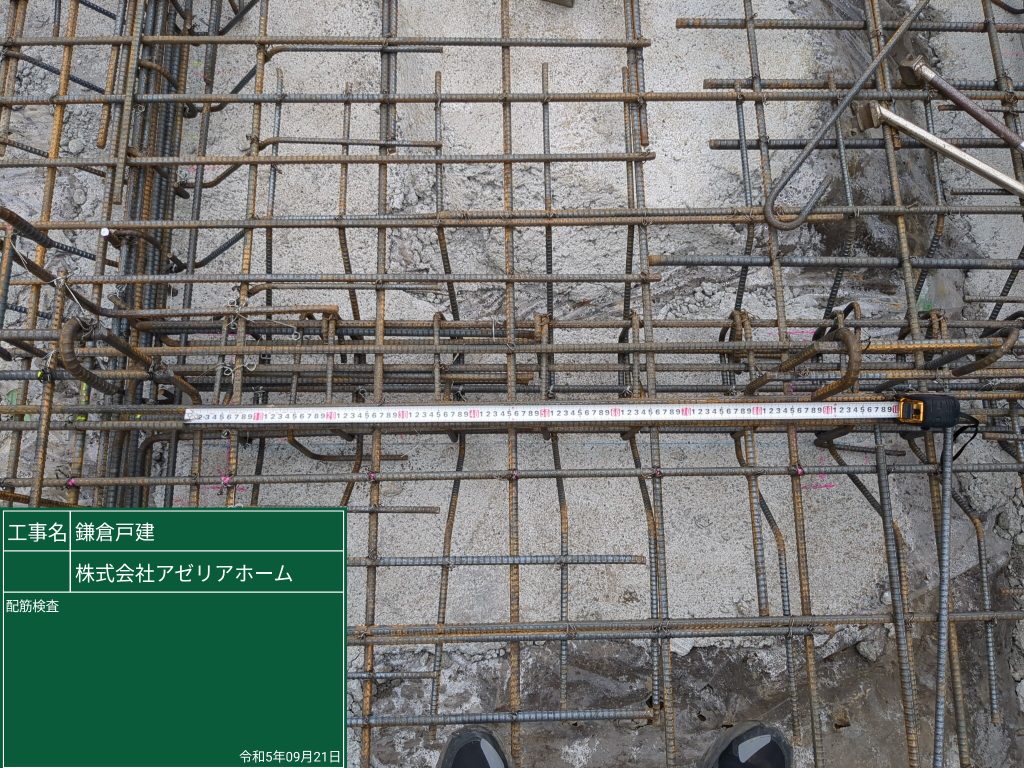

2023.09.21|基礎工事・配筋検査を実施

本日は配筋検査を実施しました。
配筋は基礎の強度や耐久性に直結する重要な工程で、建築基準法に基づき施工基準が定められています。
外部検査機関が、
・鉄筋の太さ
・間隔
・かぶり厚さ
が設計図通りかをチェック。
指摘なく合格しました。

2023.09.30|基礎完成・アンカーボルト設置

配筋検査後、型枠を設置しコンクリート打設を行いました。
基礎と建物を固定するためのアンカーボルトも設置。

コンクリートは一定期間養生し、型枠を外して仕上がりを確認。
これで鎌倉市の新築住宅の基礎工事が完了です。

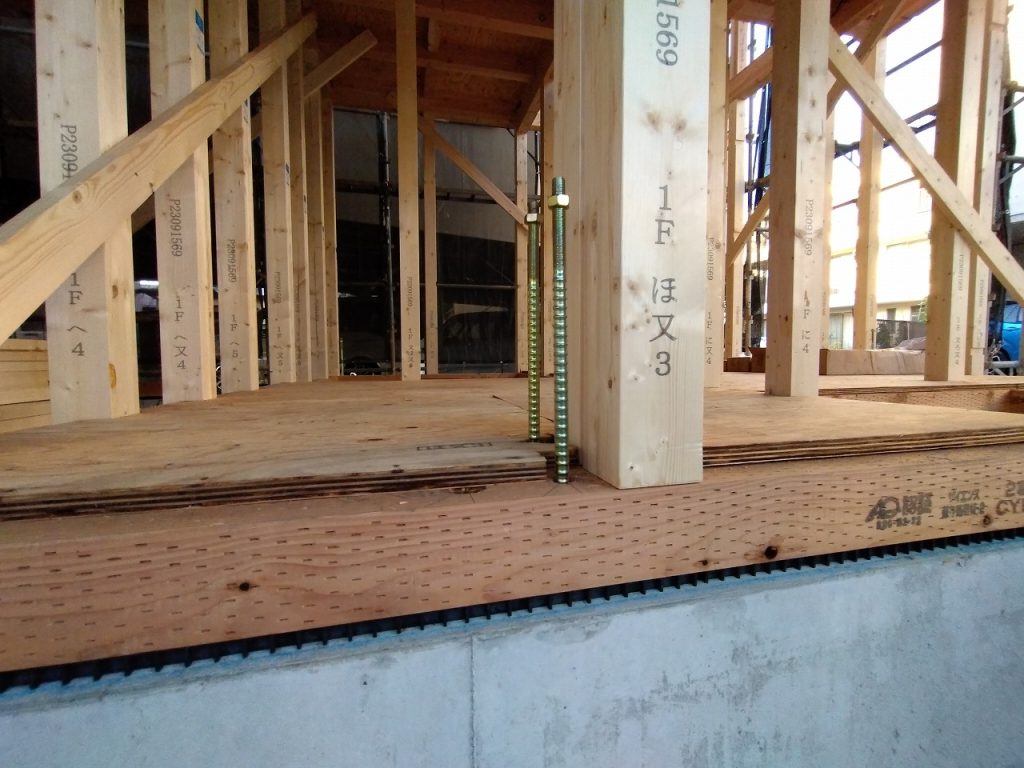

2023.10.14|上棟完了・木造住宅の骨組み施工

無事に上棟が完了しました。

基礎と土台の間には「基礎パッキン」を設置し、床下換気を確保。
アンカーボルトでしっかり固定し、木造住宅の骨組みを組み上げていきます。

ここから約1か月半の木工事工程に入ります。

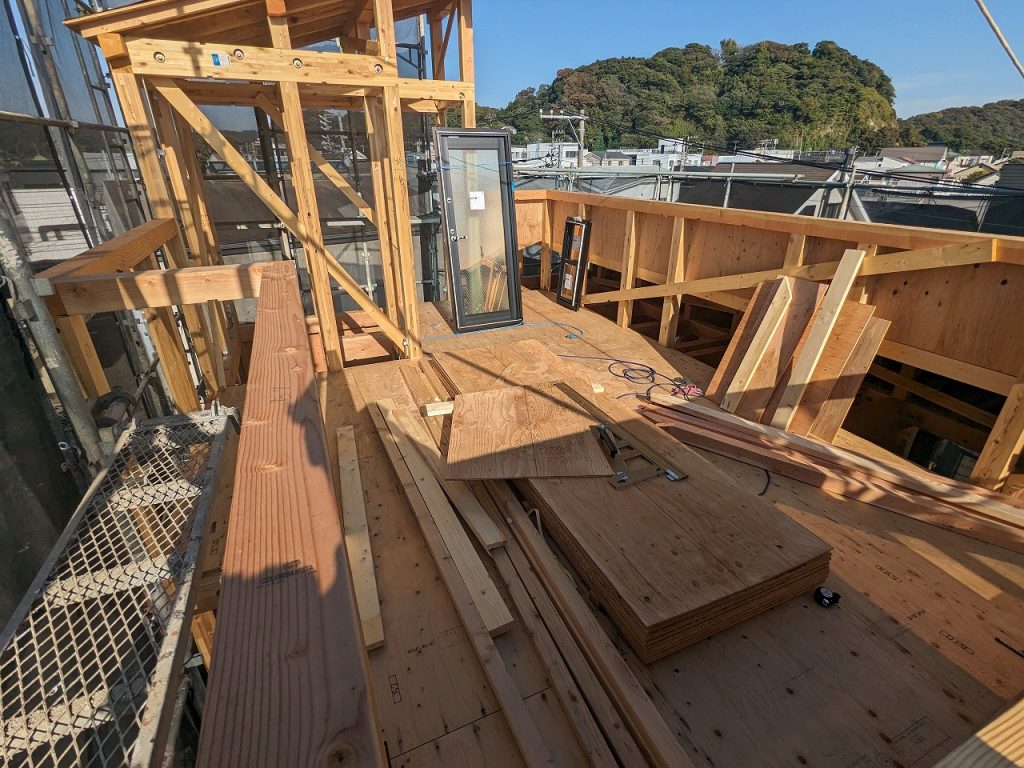

2023.11.03|中間検査・構造検査合格

建築基準法第7条の3に基づく中間検査(構造検査)を実施。

構造金物や耐力壁の配置が図面通りかを確認。
こちらも問題なく通過しました。

2023.11.27|防水検査・透湿防水シート施工

外壁面に施工した透湿防水シートの検査を実施。

・重ね代
・サッシ周りの防水処理
・貫通部の防水テープ

細部までチェックし、防水性能を確認しました。
鎌倉は海も近いため、防水施工は特に重要な工程です。

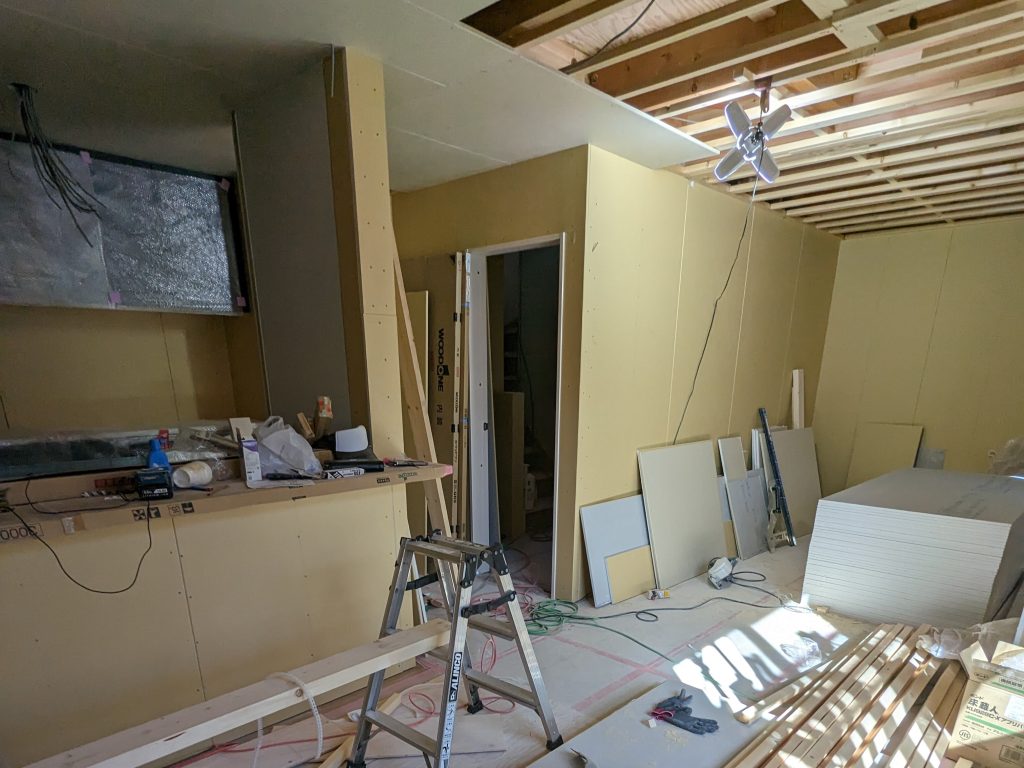

2024.01.09|内装工事、断熱・キッチン設置

断熱工事完了後、ボード張りを施工。
キッチンの設置も完了し、建具の取り付けも進行中です。

ガレージ付き住宅の全体像が見えてきました。

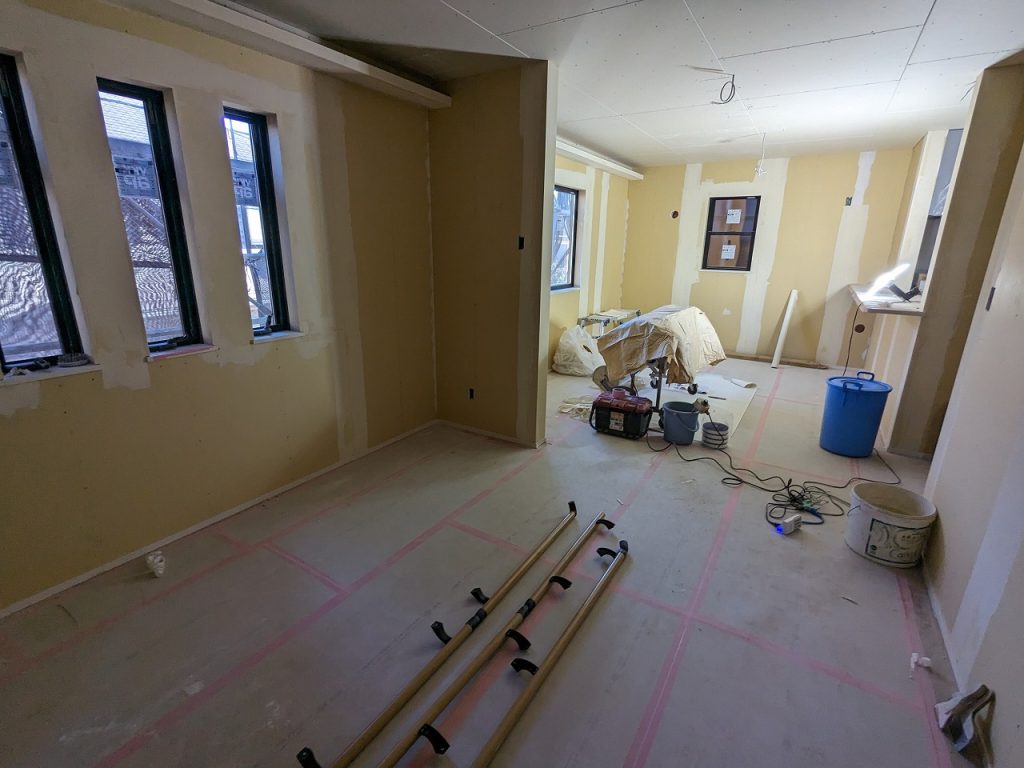

2024.01.28|クロス工事・内装仕上げ

クロス施工前に「パテ処理」を行い、下地を平滑に整えます。
仕上がりを左右する重要工程です。

弊社のクロス工事は平均10日前後かけて丁寧に施工しています。

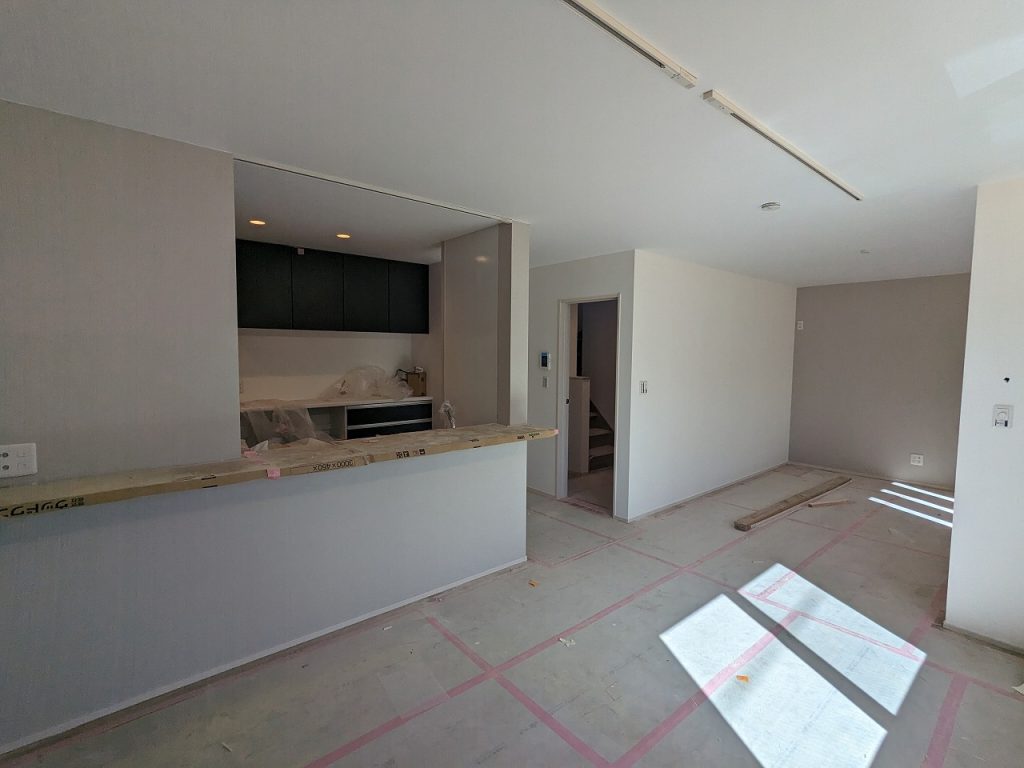

2024.02.17|完了検査合格・建築基準法適合

建物完成後の完了検査を実施。

・間取り・寸法確認
・構造・耐火性能
・設備関係
・敷地条件

建築基準法に適合していることが確認されました。
検査済証が交付され、正式な建物として引渡し可能となります。

2024.03.02|外構工事完了

外構工事が完了。
買主様が立会い確認後、必要な補修を行い引渡し準備へ。

2024.03.17|竣工・ガレージハウス完成

最終リペアを終え、無事竣工しました。

ガレージから玄関・洗面室へ直接アクセスできる動線設計。
サーフィンや買い物後もスムーズに室内へ。

鎌倉の自然と歴史を感じながら暮らす新築一戸建て。
新生活が素晴らしいものになりますように。
