川崎市麻生区、和光大学近くの住宅街にて、木造2階建ての新築一戸建て住宅の建築を開始しました。
最寄り駅は小田急線「鶴川」駅。
本ページでは、地盤改良から竣工までの建築工程をご紹介します。
2022.09.24|地盤改良工事(コロンブス+工法)

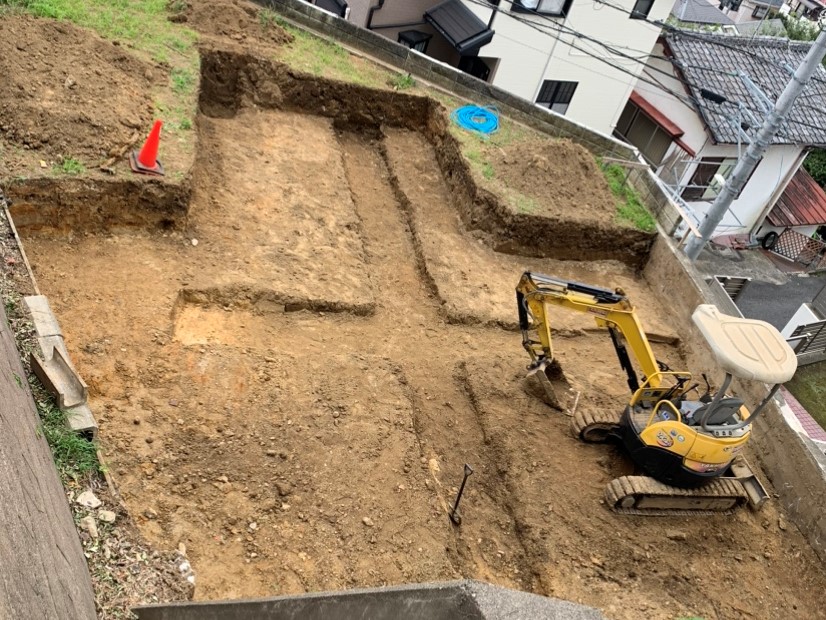

地盤改良工事を実施しました。
本現場では、従来の鋼管杭工法ではなく「コロンブス+工法」を採用。
重い土を一部取り除き、「ジオフォーム(発泡スチロール)」を敷設することで、建物荷重と地盤のバランスを調整。
不同沈下や地震時の揺れに配慮した地盤改良工法です。
2022.10.07|ジオフォーム施工完了

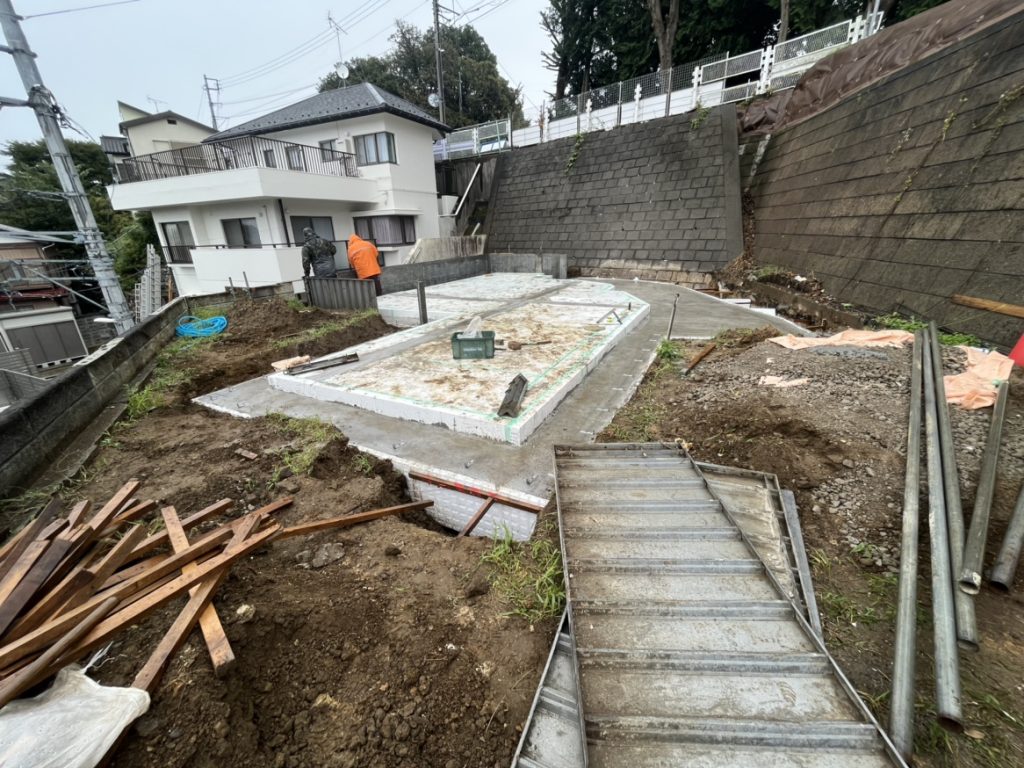

発泡スチロール材「ジオフォーム」の敷き込みが完了しました。
一般的な地盤改良とは異なる工法で、軽量化により地盤への負担を抑えます。
今週末に配筋施工、来週は配筋検査を予定しています。
2022.10.21|配筋検査合格(基礎工事)

第三者機関による配筋検査を実施し、無事通過しました。
鉄筋の配置・寸法が設計図通りかを確認。
基礎の強度を支える重要な工程です。
地面からの湿気を防ぐため、防湿シートも施工しています。

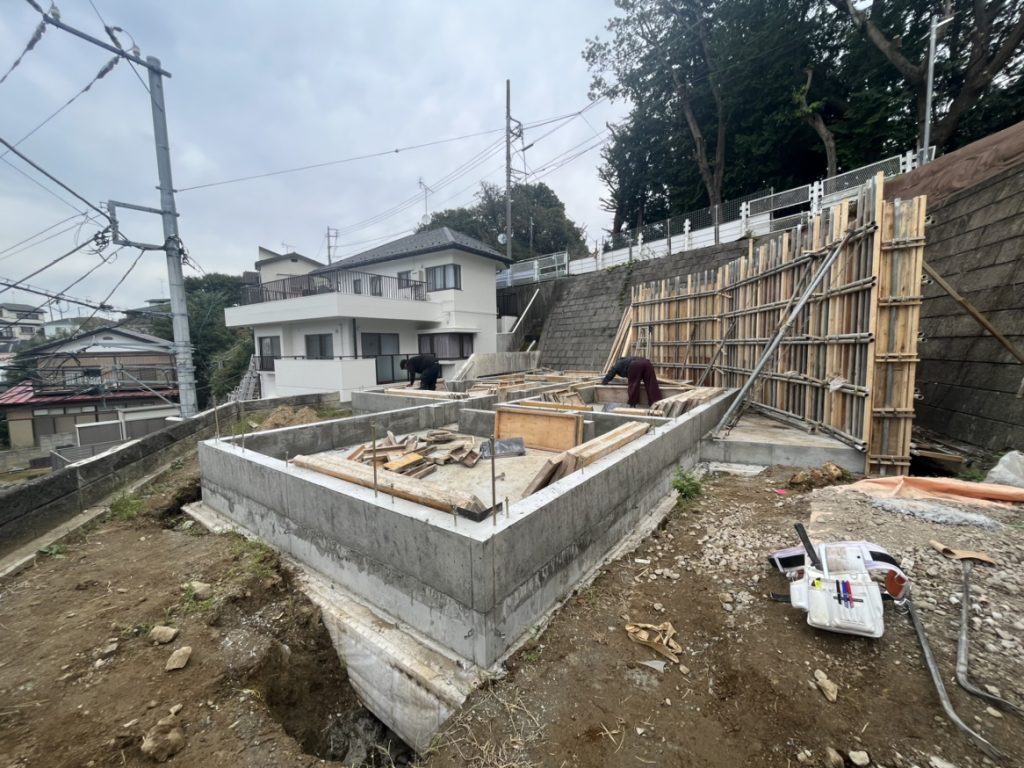

2022.11.14|基礎工事・高基礎施工

基礎工事が進行中。
写真右側の高基礎部分も、鉄筋を組みコンクリートを打設して施工しています。
万が一の擁壁崩れに備え、建物を守る役割を担います。
来週は上棟予定です。

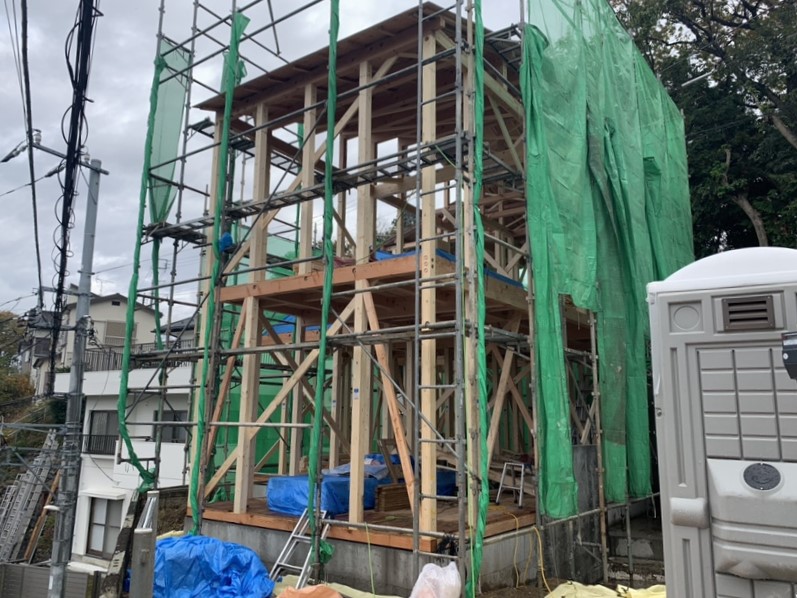

2022.11.26|上棟完了・屋根施工

上棟が完了し、屋根工事も進みました。
柱・梁などの骨組みが完成し、建物の全体像が見えてきました。
アゼリアホームでは、骨組み完成の段階を上棟としています。
2022.12.09|中間検査合格・木工事

中間検査(構造検査)が指摘なく通過しました。
柱や梁を固定する金物が図面通りに施工されているかを確認する重要な検査です。

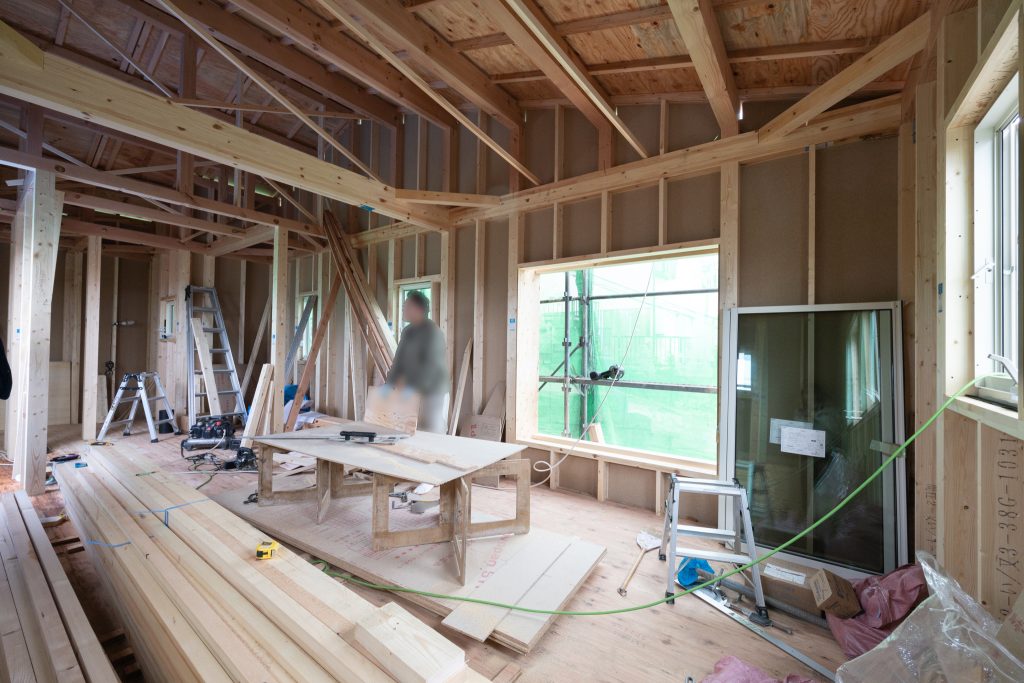

2階LDKの木工事も進行中。
来週より断熱材施工に入ります。
2023.01.08|外壁防水・サイディング工事

外壁工事が進んでいます。
ボードの上に透湿防水シートを施工し、その上に「胴縁」を設置。
通気層を確保することで湿気を逃し、建物の耐久性を高めます。
2023.01.20|外観完成・足場解体

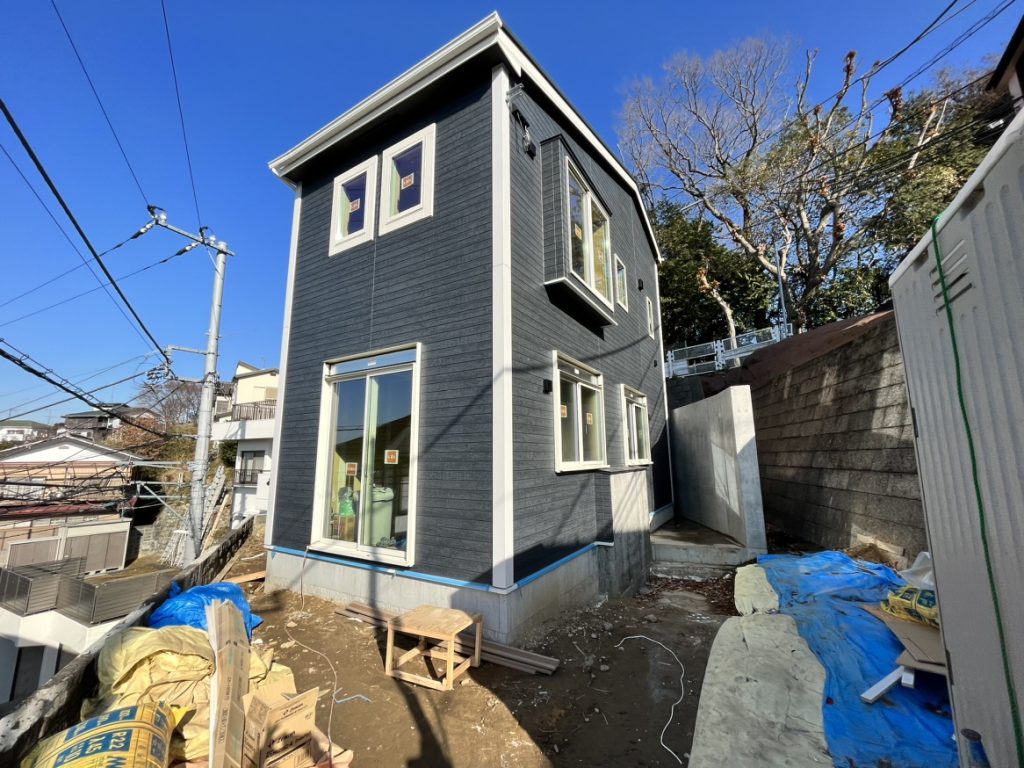

サイディング工事が完了し、足場を解体しました。
これまでのアゼリアヒルズシリーズとは異なるテイストの外観デザイン。
周辺住宅と調和しながらも、印象に残る佇まいです。
室内はクロス施工中です。
2023.02.04|内装仕上げ・設備工事

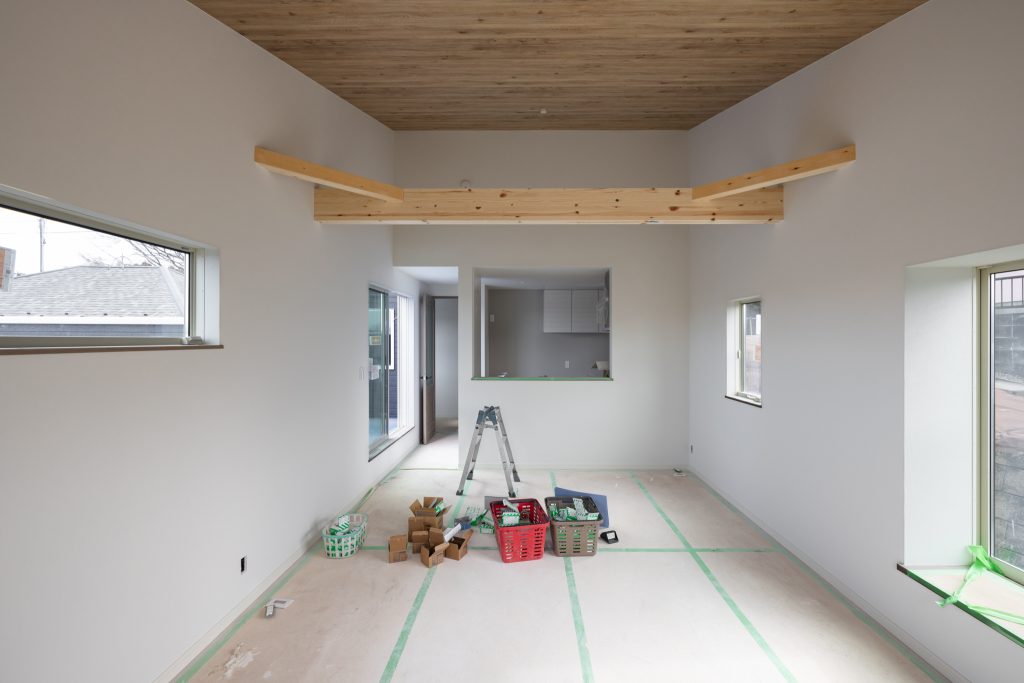

クロス施工が完了しました。
天井の木目やあらわし梁がアクセントとなり、木の温もりを感じられる空間に。
現在は設備取り付け工事を進めています。
2023.03.25|竣工|鶴川駅エリア新築一戸建て完成

すべての工事が完了し、無事竣工しました。
リビング・水回り・各居室ともに陽光が差し込む明るい空間。
梁の保護塗装も落ち着いた色合いに仕上がっています。
陽当たり・風通しが良く、収納豊富で広い庭を備えた住まい。
川崎市麻生区・鶴川駅エリアで新築一戸建てをお探しの方は、ぜひ一度ご見学ください。
